Unsere Gründe für eine Biogasanlage:
- beide Heizungen alt
- Laufhof erneuern
- befestigter Wasch- und Dieseltankplatz
- eigener Strom
- schneller verfügbare Gülle für unsere Böden
Was haben wir gebaut:
- Haral GmbH System (60 GVE)
- Fermenter Nutzvolumen 317 m3
- Endlager Nutzvolumen 176 m3

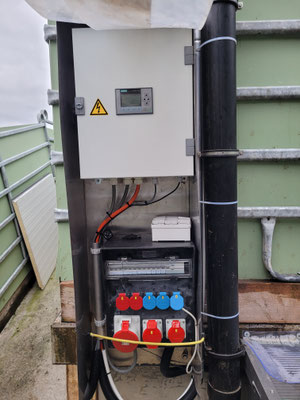

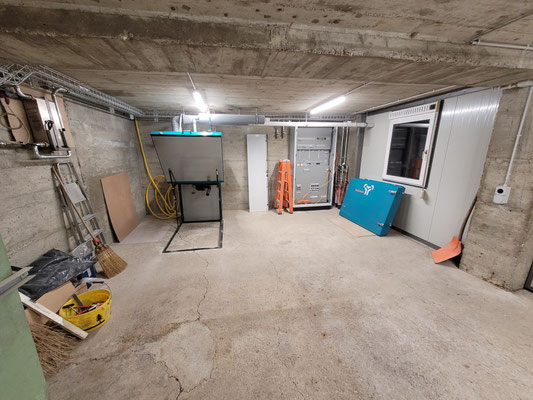

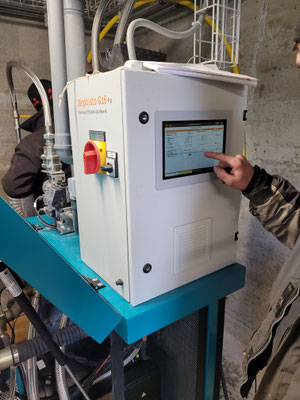

- Blockheizkraftwerk 16 kWh
- Gasballon überdacht
Bau 2022:
April: Mistplatz, Auslaufplatz, Feuerteich weg reissen
April: Aushub
27. April: der Baukran wird gestellt
1. Mai: Bodenisolation und Armierung
5. Mai: Bodenplatte betonieren

6. - 18. Mai: Schalung und Armierung Wände (wurden in 3 Etappen betoniert)

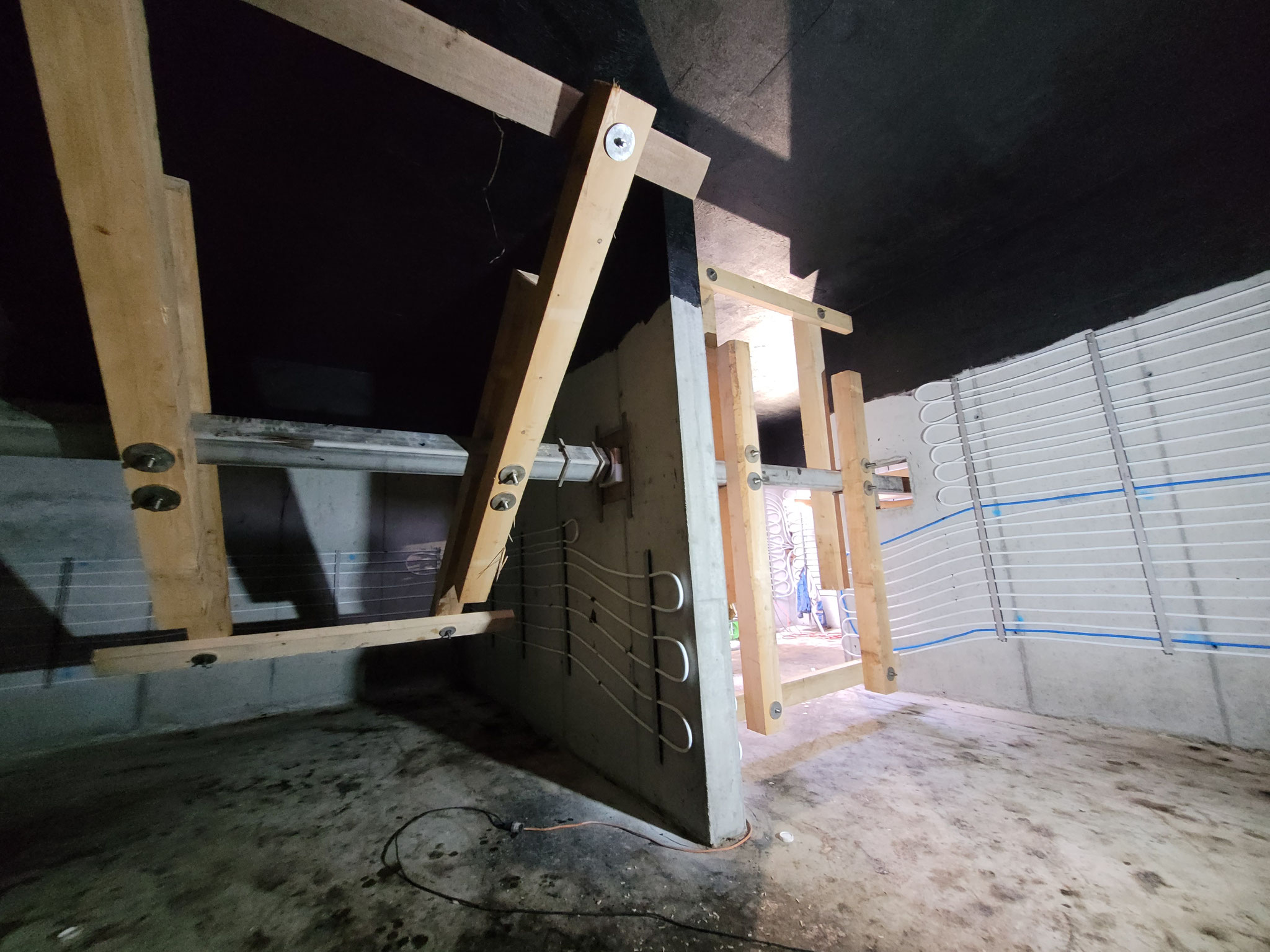

19. - 23. Mai: Schalung, Armierung und betonieren der Trennwände

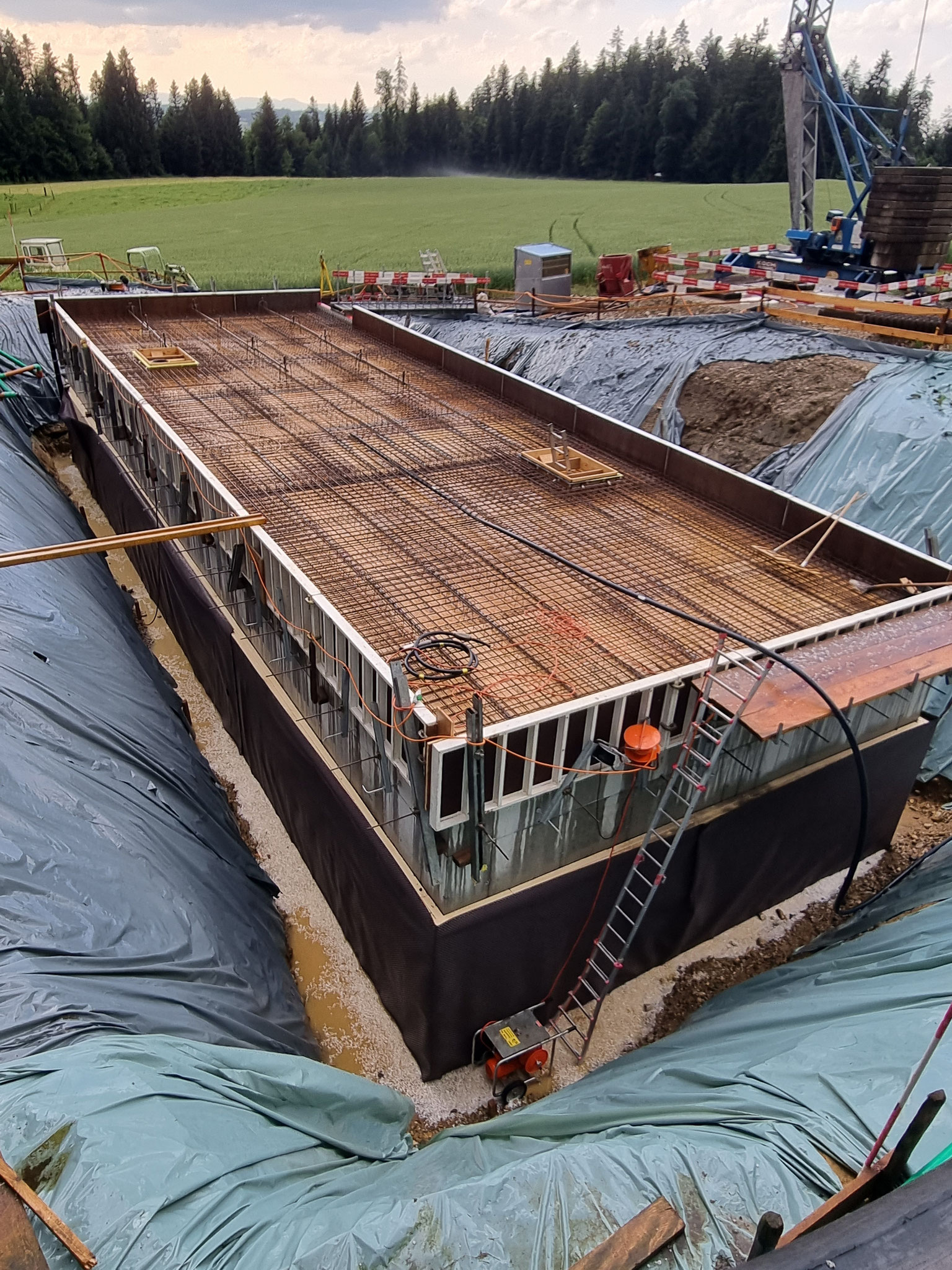

24. Mai - 16. Juni: Fermenterdecke schalen, armieren und betonieren. Dazwischen Dichtheitsprobe. Der Polier macht Ferien und wir feiern Hochzeit der Tochter.
16. - 19. Juni: Isolierung der Aussenwände und Fermenterdecke

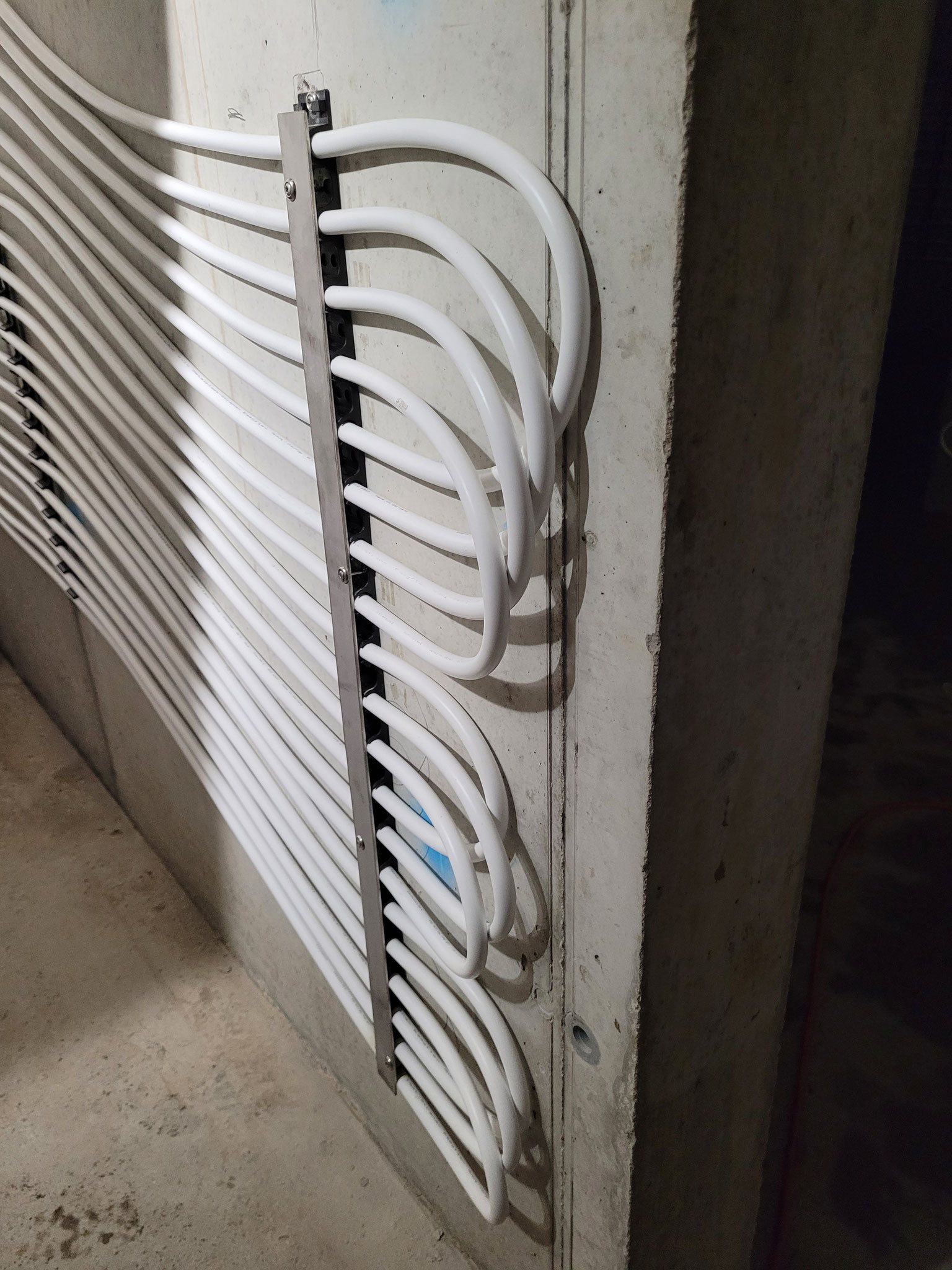

ab 20. Juni: Hinterfüllern, Vorgrubenschacht und Rührwerk-Lichtschacht setzen. Fernheizungsleitung, Gasleitung und div. Stromrohre verlegen
13. Juli - 15. Aug.: Endbodenplatte schalen, armieren und betonieren (in 4 Etappen)
